【プロジェクト紹介・完成報告】新工第9号 羽島市新庁舎建設工事

NEW完成報告

周辺地域

工事概要

 本工事は岐阜県羽島市の新市役所庁舎の新築工事です。現・羽島市役所は築約60年が経過しているため、耐震性の不足や老朽化等様々な問題があり、市民アンケート等の結果を踏まえ新庁舎を新築することになりました。市役所には防災拠点として、大規模な震災の直後にも利用できることが求められるため、新庁舎は免震構造が採用されています。
 新しい市役所ということで地域住民からの注目も高く、特に気を引き締めて工事を進めております。



●工事概要
発注者:羽島市
工事場所:岐阜県羽島市竹鼻町55番地
工期: 2019年10月22日~2021年7月12日
用途:庁舎
構造:鉄骨造 5階
敷地面積:22,398㎡
建築面積:2,585㎡
延床面積:9,720㎡



上に戻る



【周辺地域】
 羽島市は岐阜県内唯一の新幹線駅である岐阜羽島駅があり、新幹線を利用すれば名古屋まで10分程の場所にあります。また、本工事現場近くには、樹齢300年以上とされる藤の木がある「竹鼻別院」があり、2020年は開催されませんでしたが、例年藤の花が咲く季節には美濃竹鼻ふじまつり等のイベントが開催されます。

 2021年も竹鼻まつりの中止が決定しましたが、同まつりの名物である13両の山車は昨年(2020)秋に開館した“竹鼻まつり山車会館”で2両ずつ定期的に入れ替えて展示されているそうです。




▲竹鼻別院の藤の木



 その他、2020年は中止となりましたが、例年11月頃には「ぎふ羽島駅前フェス」が開催されております。このお祭りの旧称は「美濃竹鼻なまずまつり」で、明治時代この地域周辺に発生した大規模な震災の被害を風化させず、またその鎮霊のため、地震を引き起こすとされるなまずを鎮めるため、震災から100年後の1990年から開催されています。



▼ぎふ羽島駅前フェスホームページ

 http://gh-ekimaefes.com/



上に戻る

●完成報告

▲竣工写真

担当者コメント

 本工事は建物が7月に竣工したのち、外構工事も9月下旬に終わり無事完了致しました。10月に完成記念式典が行われ、11月より開庁しています。

 コロナ禍により感染症対策や打合せ・検査で工夫を求められましたが、Web会議の活用等で無事乗り越えることができました。

 新庁舎は免震構造が採用されており、市民の皆様にも安心して利用して頂ける建物ができたと思います。

●工事の状況

20216月末:内装工事・外構工事



2021年5月末:外部足場解体

担当者コメント

現在外部足場を解体中です。工期も残り少なくなってきました。残りの工期も無事故無災害で終えられるよう頑張ります。



▲2021年3月末:内装・外装工事中

担当者コメント

現在内装、外装工事ともに進行中です。工期も残り少なくなってまいりましたが、引き続き無事故無災害で竣工できるよう気を引き締めて頑張ります。

▲2021年1月末:各階床版コンクリート工事中

担当者コメント

現在床版のコンクリート打設中です。来月からは外壁工事に着手します。

高所作業が続きますので、転落・転倒のないよう特に気を付け、無事故無災害で頑張ります。

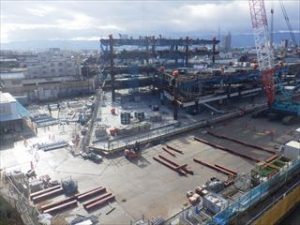

▲2020年12月末:鉄骨完了・外部足場組立中

▲2020年11月末:鉄骨工事中

担当者コメント

11月より地上部の工事が始まりました。より一層、墜落・転落災害防止に努めます。

12月も引き続き鉄骨工事及び床版工事を進めます。



▲2020年10月末:躯体工事中



20209月末:免震装置据付完了




▲2020年8月末
担当者コメント
8月末現在免震ピット床版工事中です。来月免震装置設置に向けての前工程進捗中です。



▲2020年7月末 基礎コンクリート打設




▲2020年5月末 切梁・構台設置完了




▲2020年4月末 山留工事完了




▲2020年1月末 杭工事中




▲2019年11月:着工直後 場内整備
